Se trata de un proyecto ejecutado en diferentes fases.

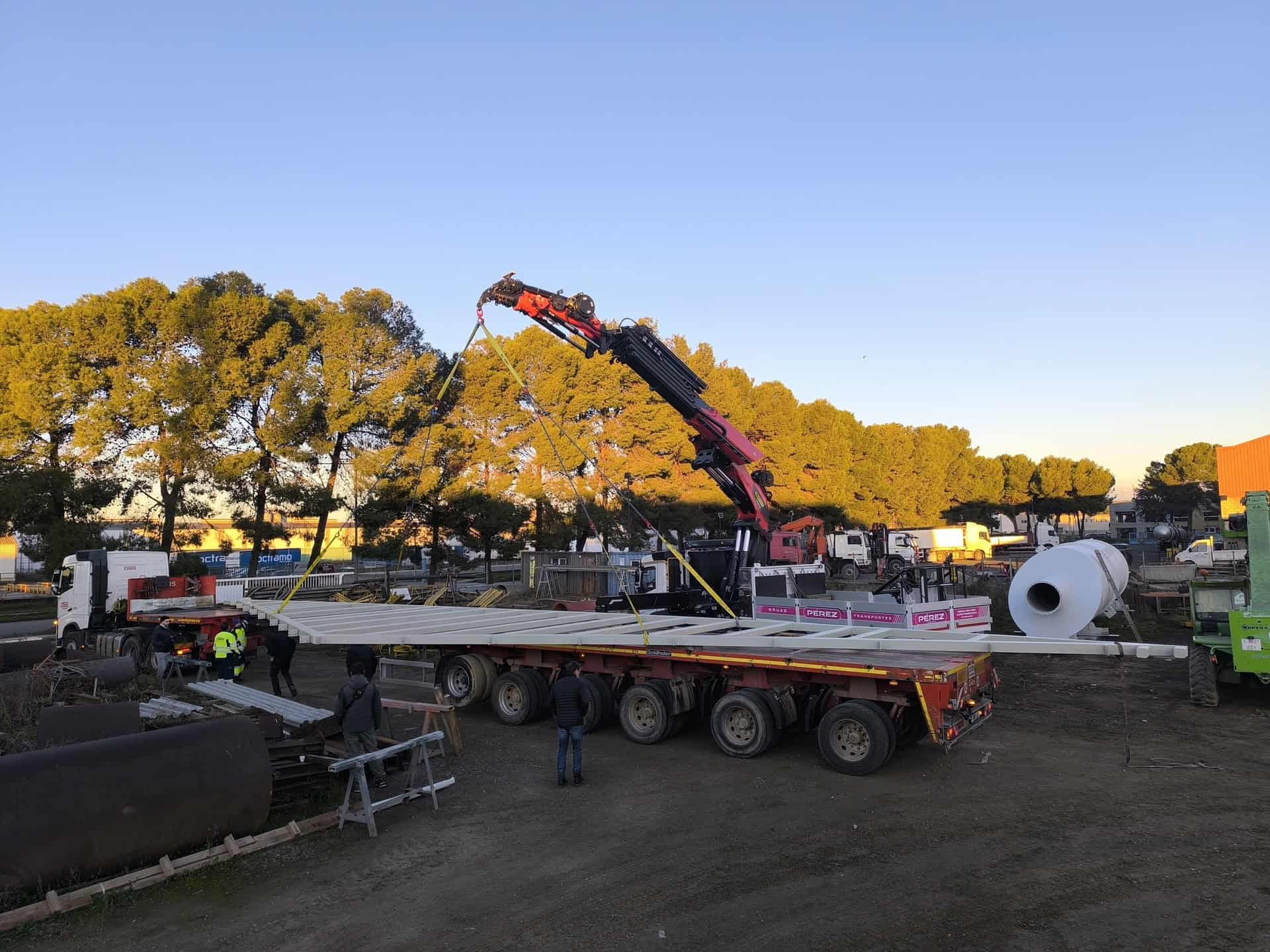

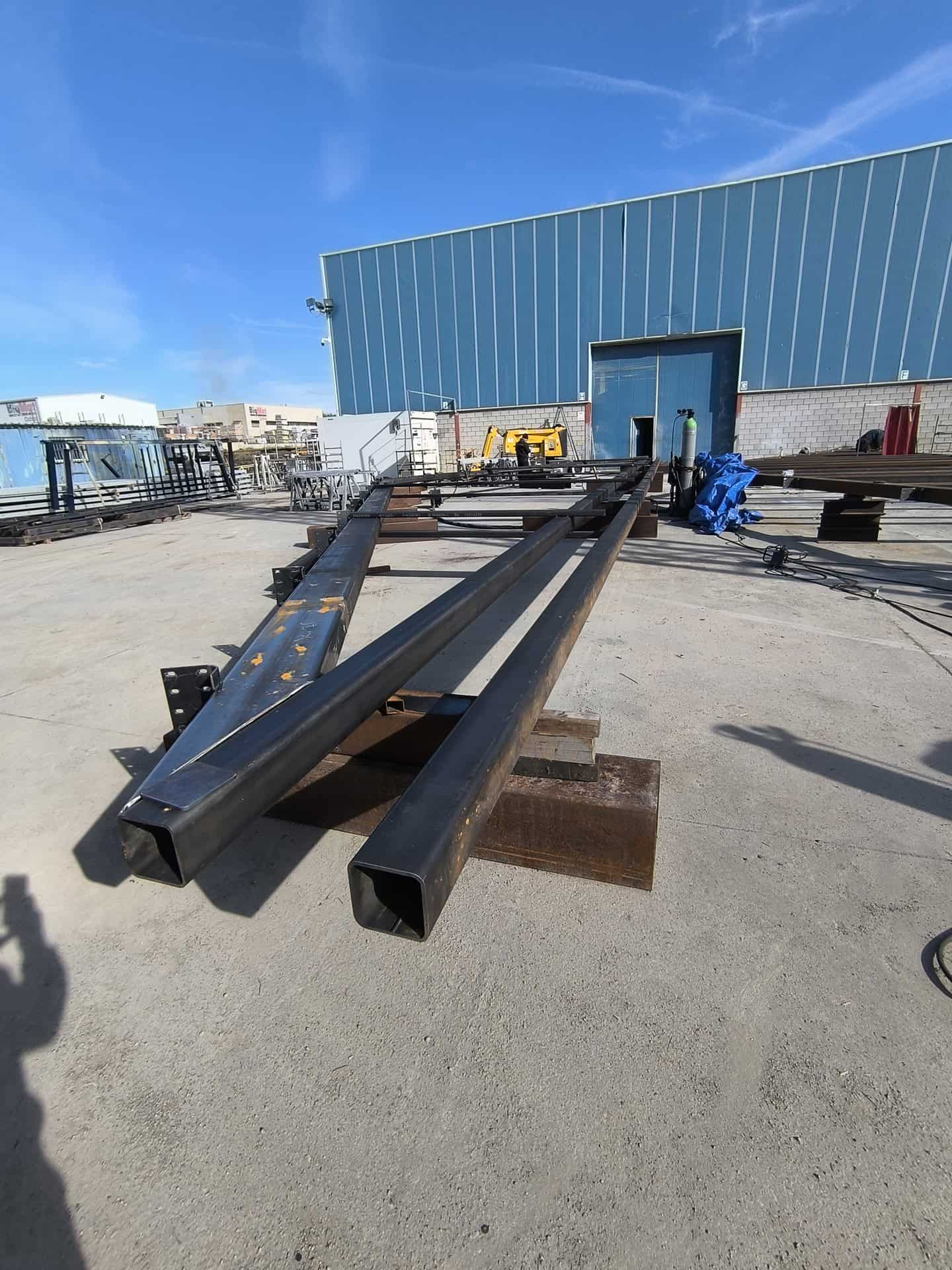

- Fase 1: Fabricación de 8 cerchas y de la estructura exterior, incluidas las vigas, en las
instalaciones de Castillón Martínez. Posteriormente, las cerchas, de 24 metros de

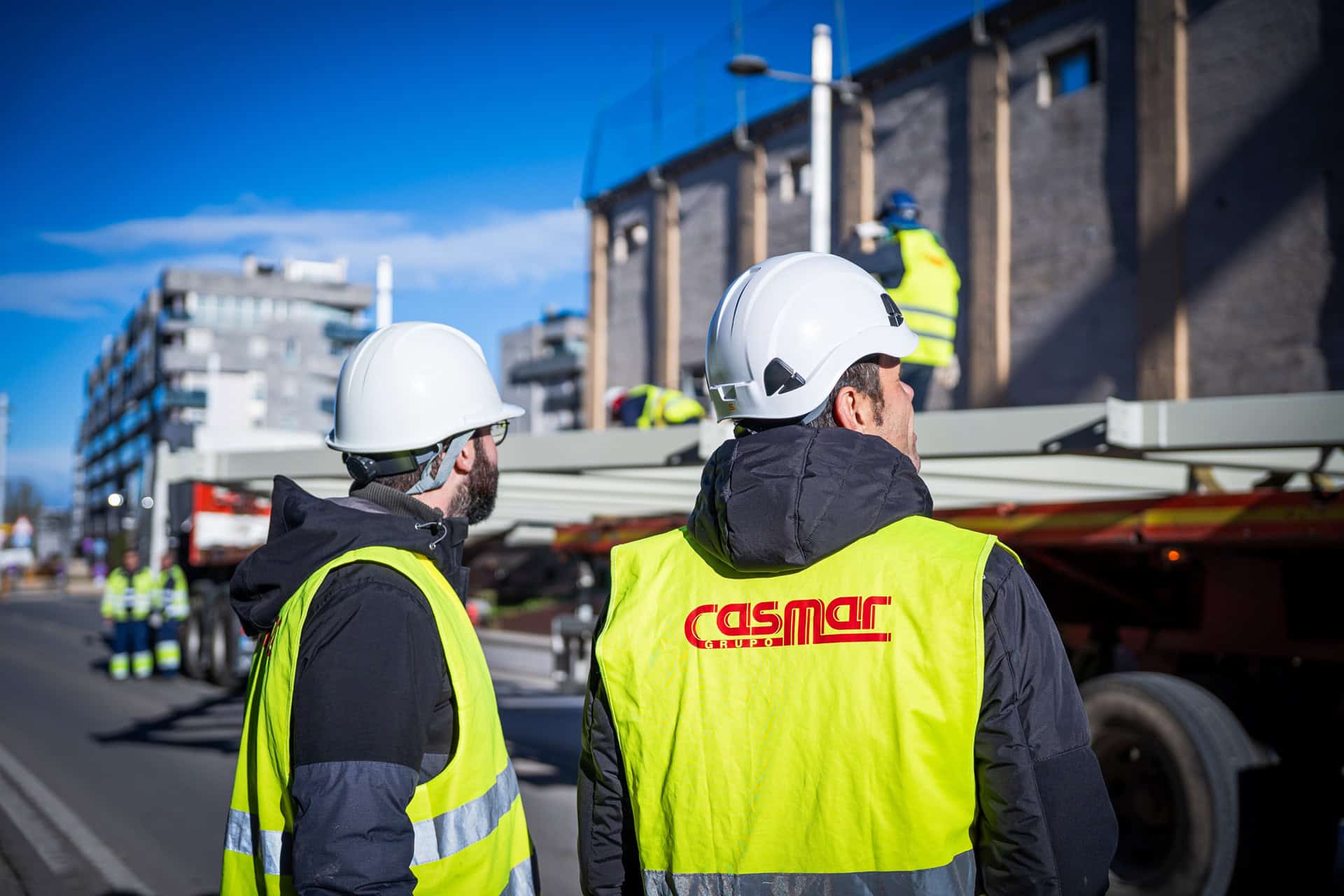

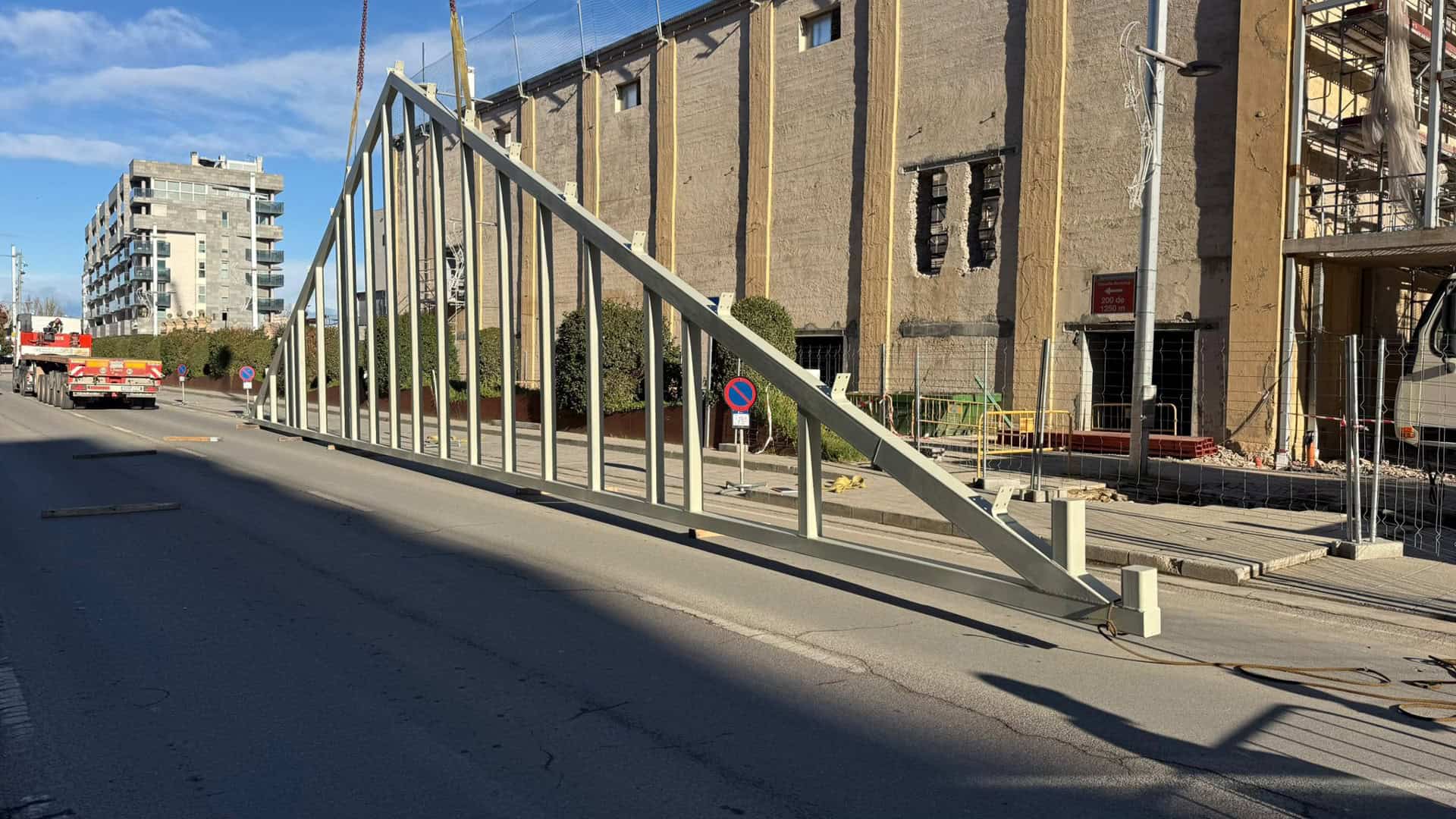

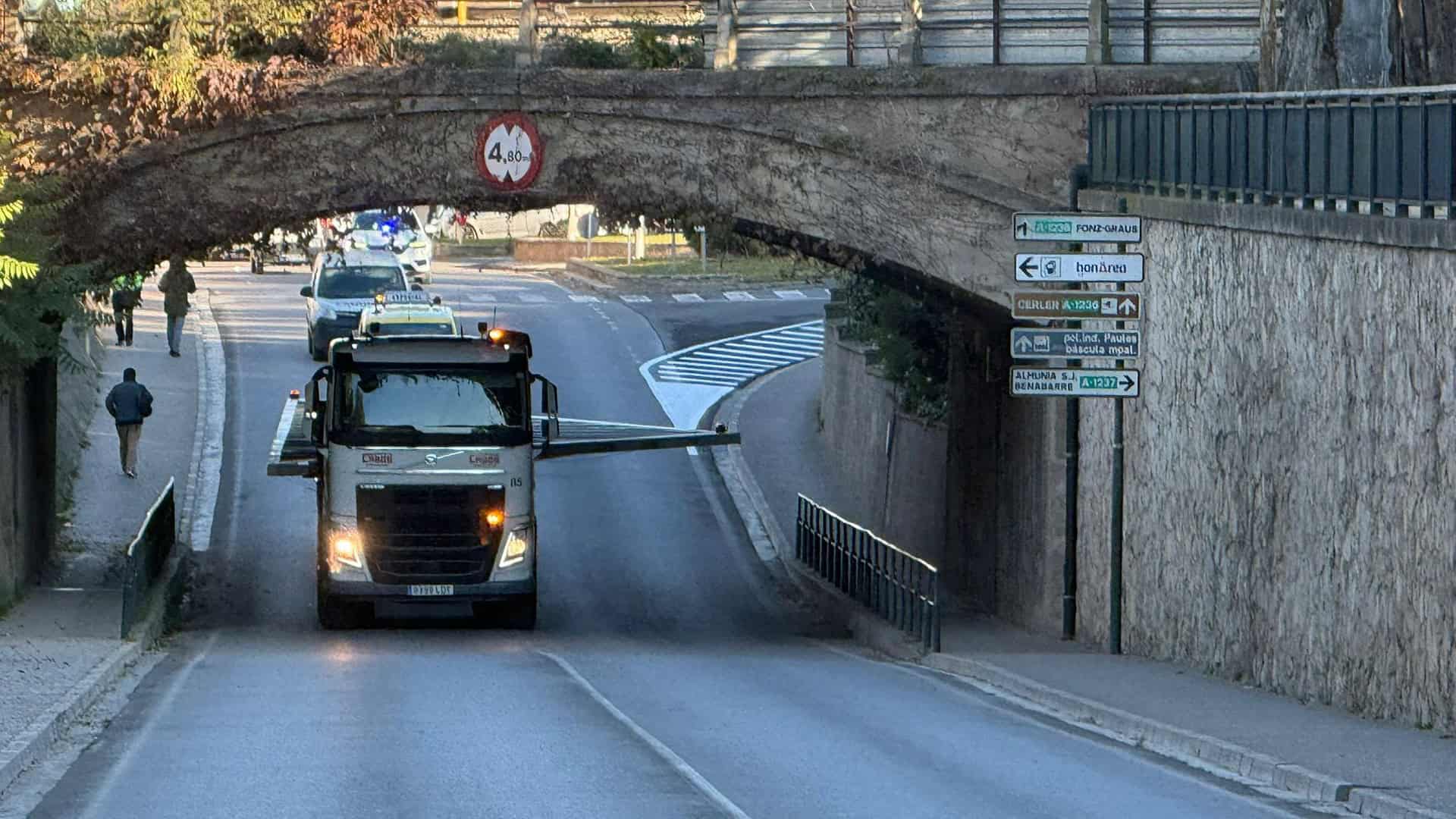

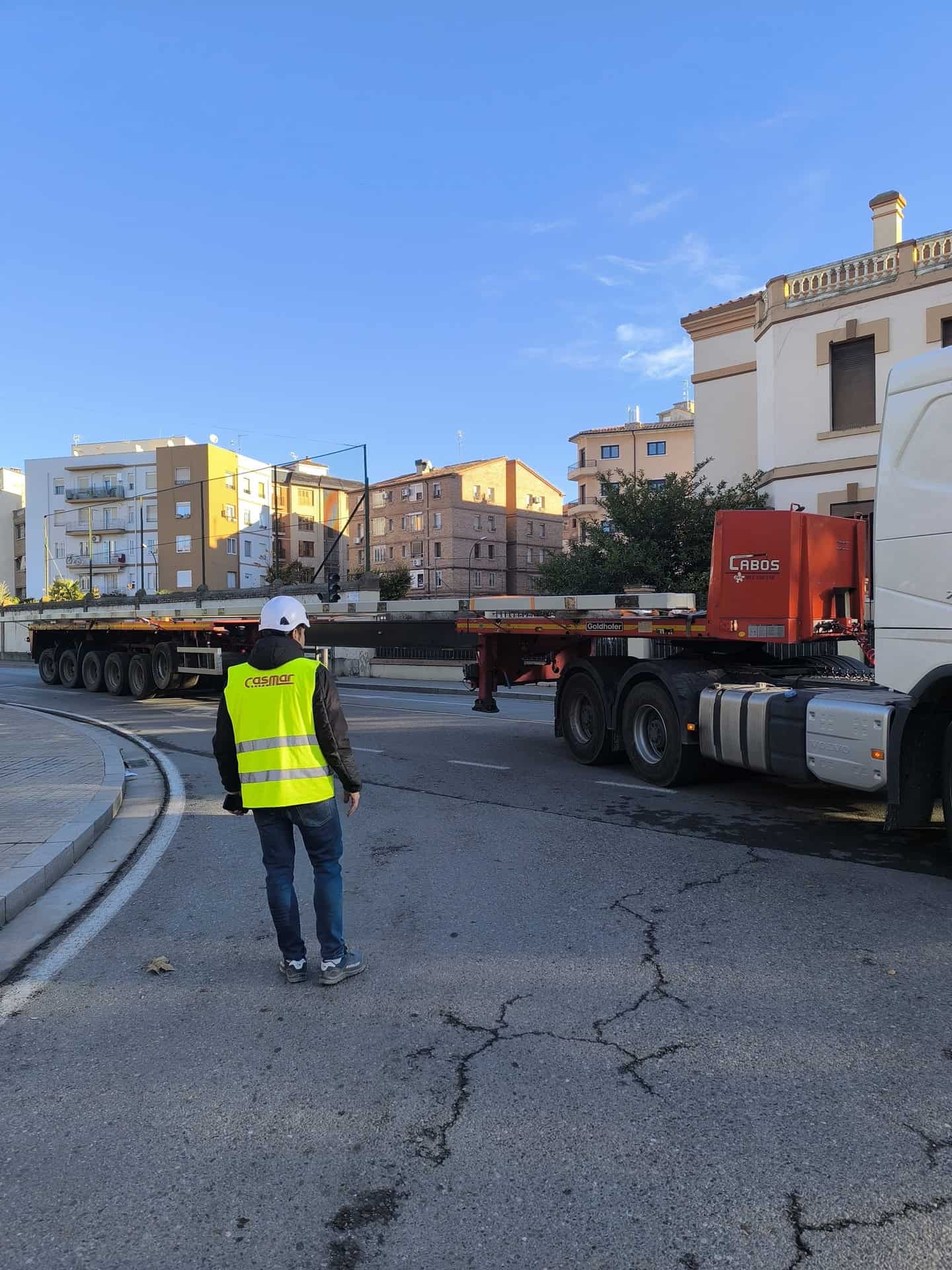

longitud y 6 metros de anchura, fueron transportadas mediante un servicio de transporte
especial desde Castillón Martínez hasta la nave de la Azucarera. - Fase 2: Refuerzo del forjado de hormigón del primer piso con pilares y vigas de acero.

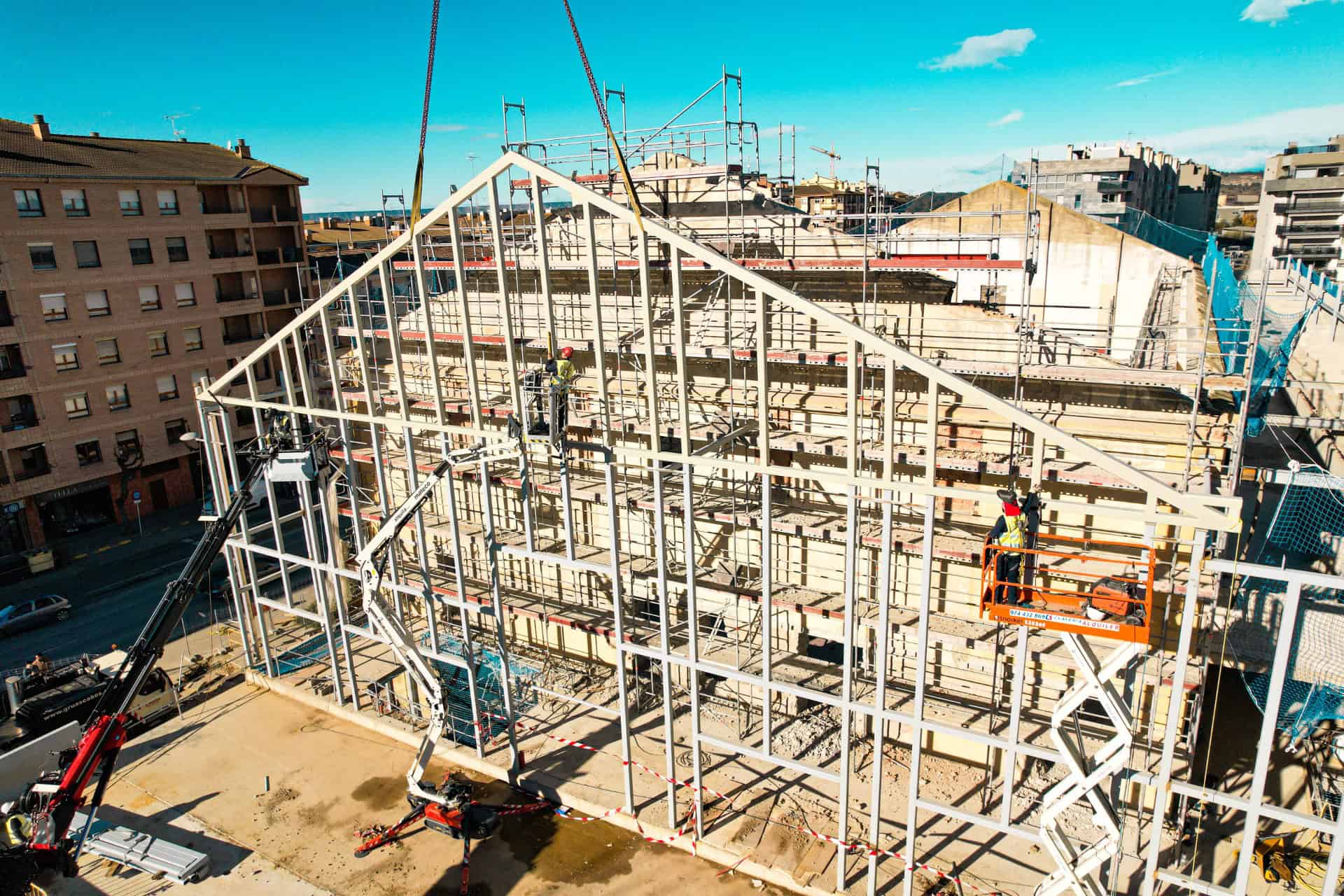

- Fase 3: Colocación de pilares para la ampliación del recinto.

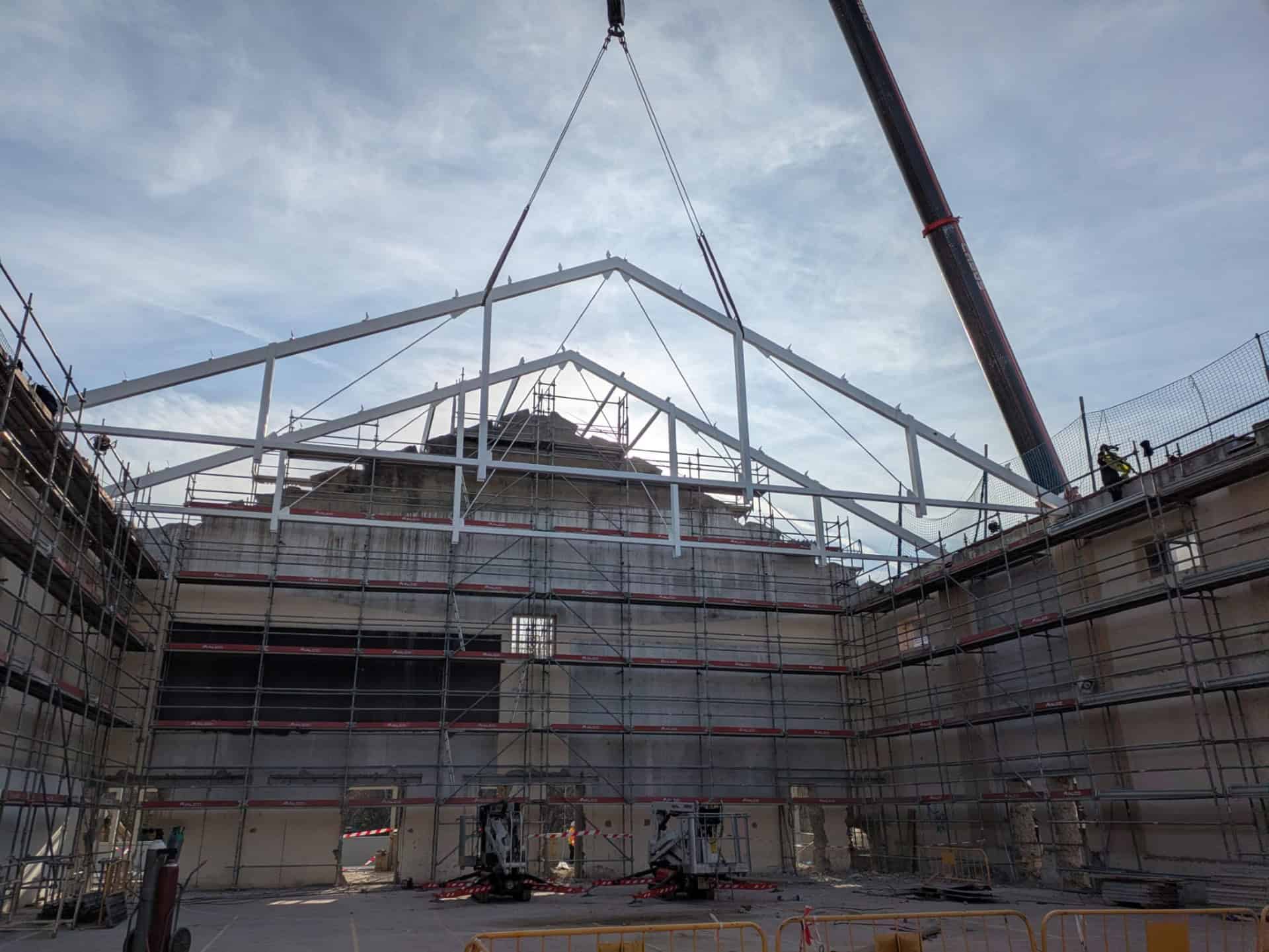

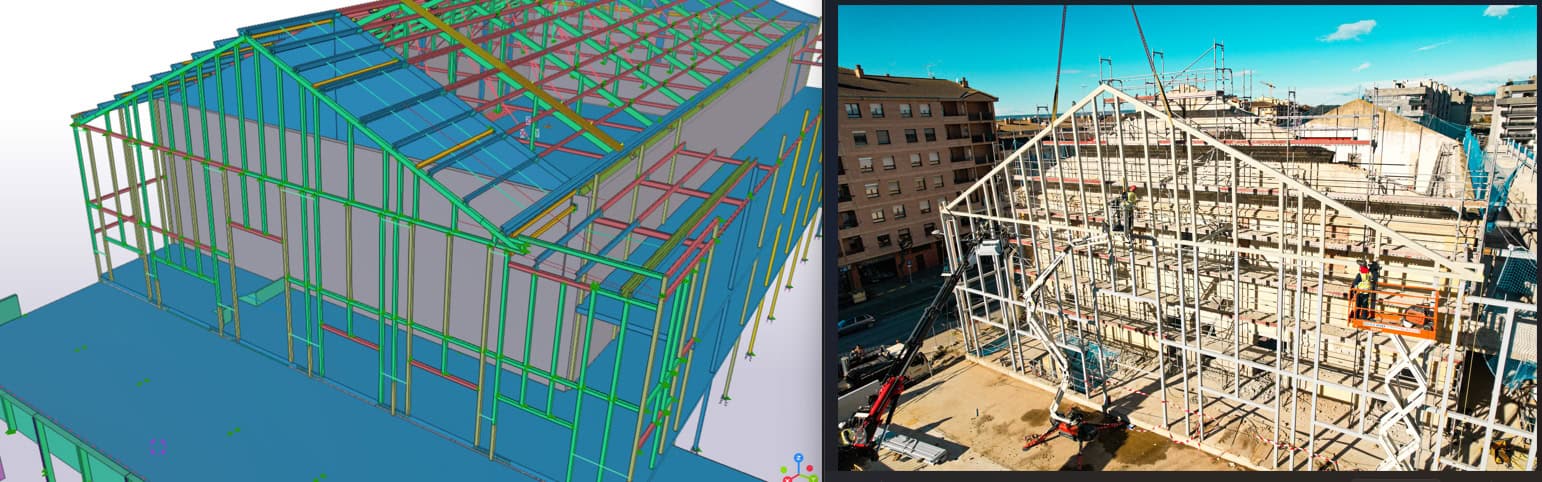

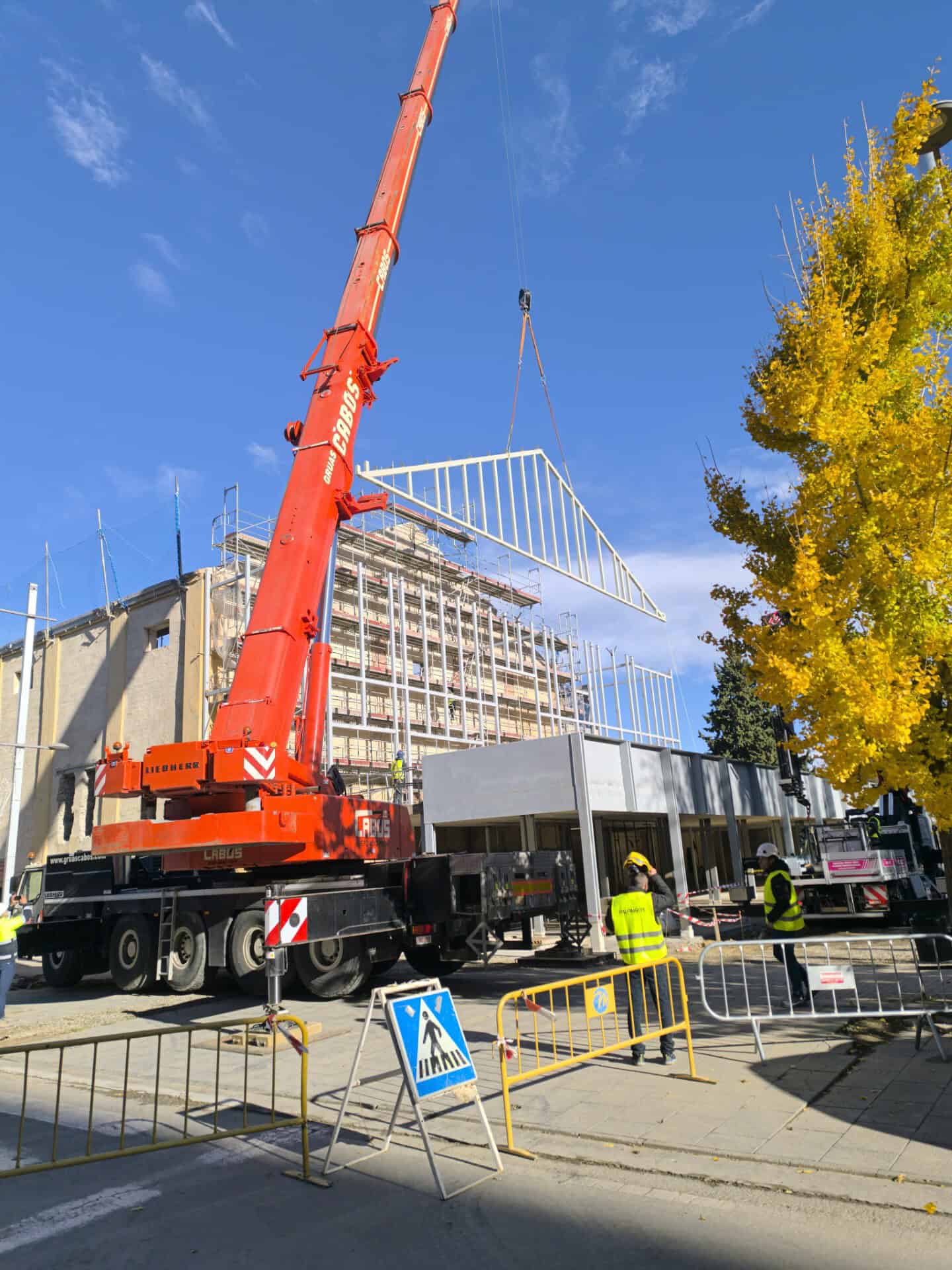

- Fase 4: Colocación de pórticos entre la nave de la Azucarera y nave del Belén para

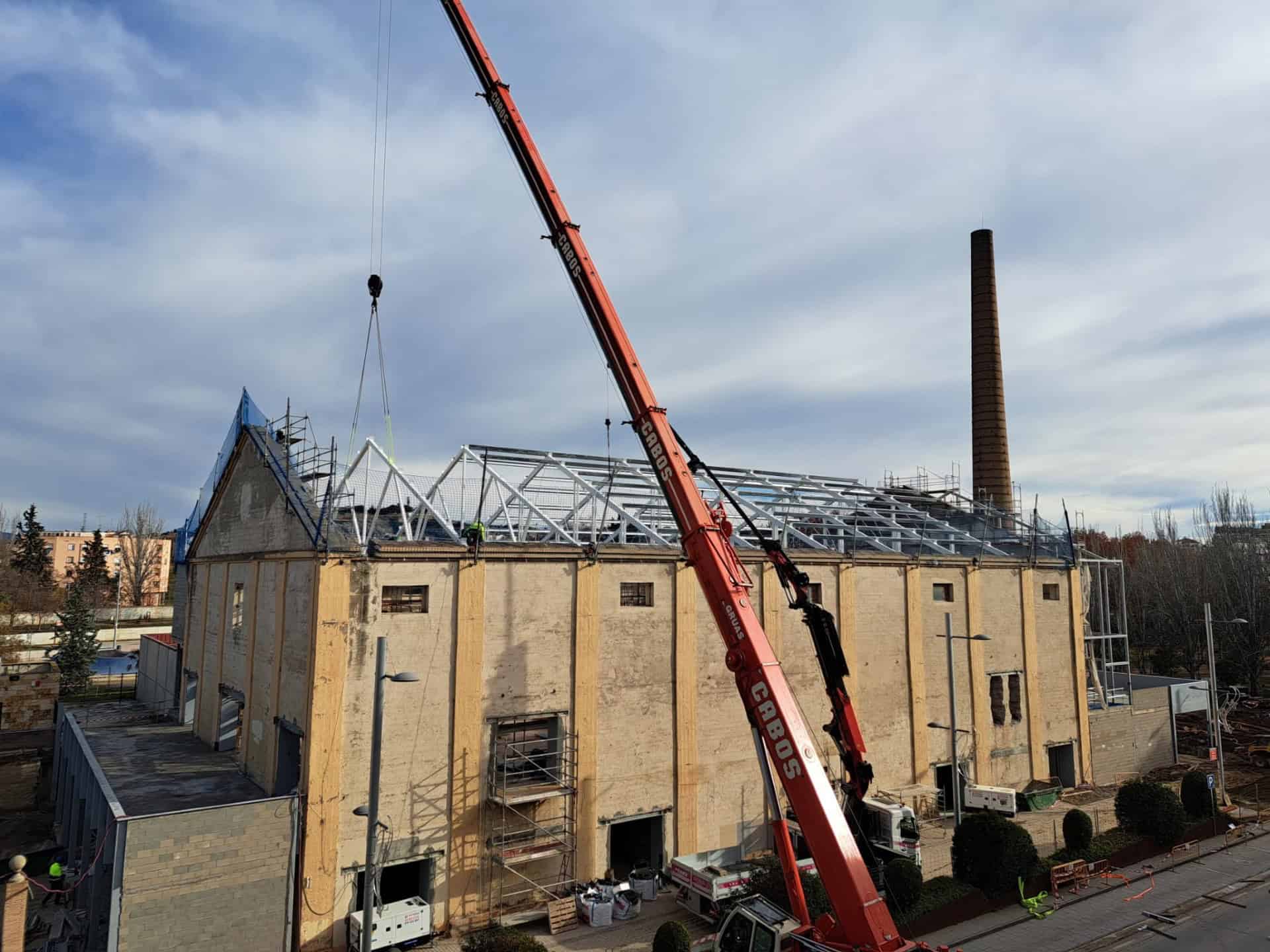

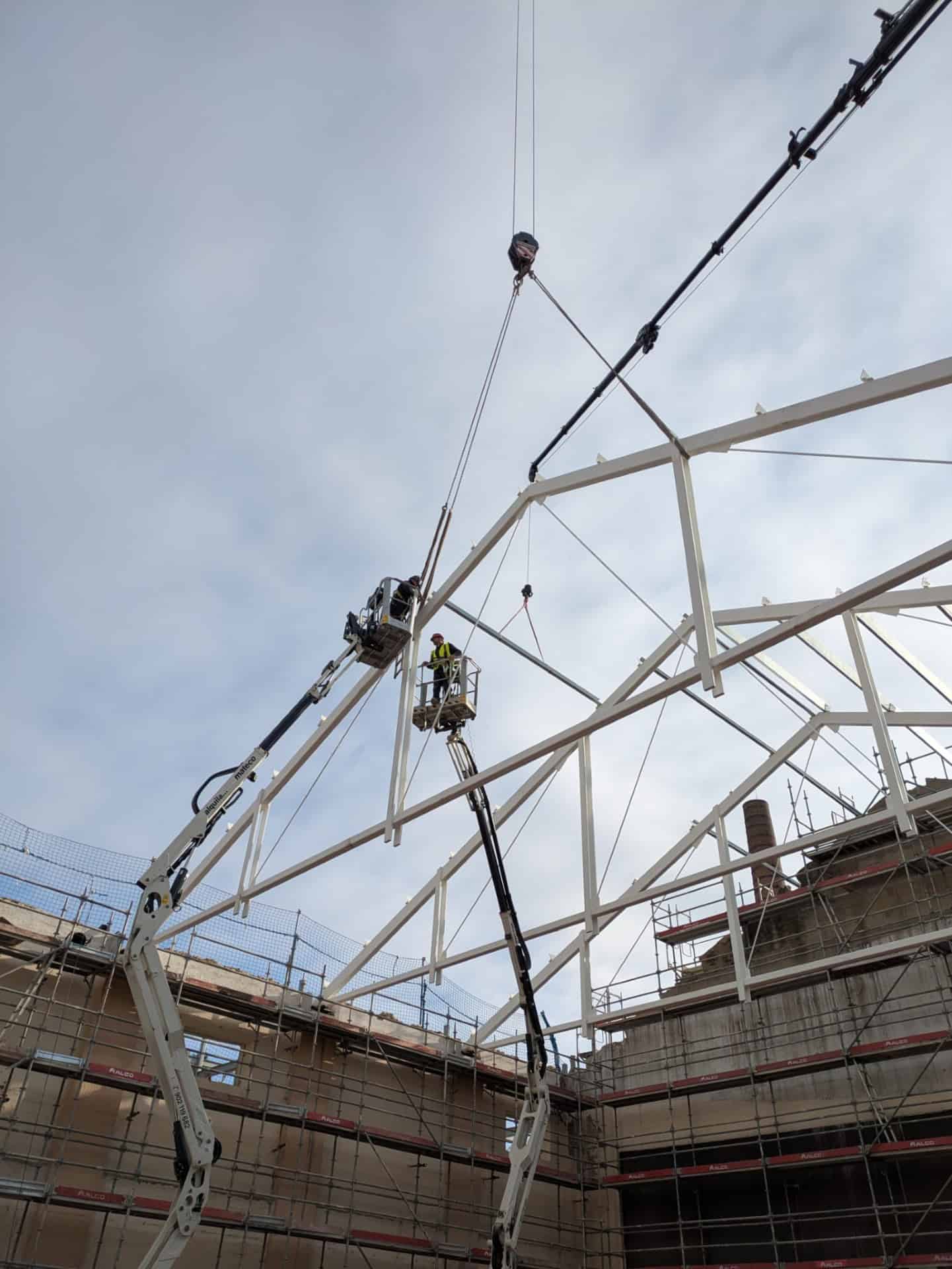

ampliación. Se precisaron varias orugas compactas de 15 metros para realizar las

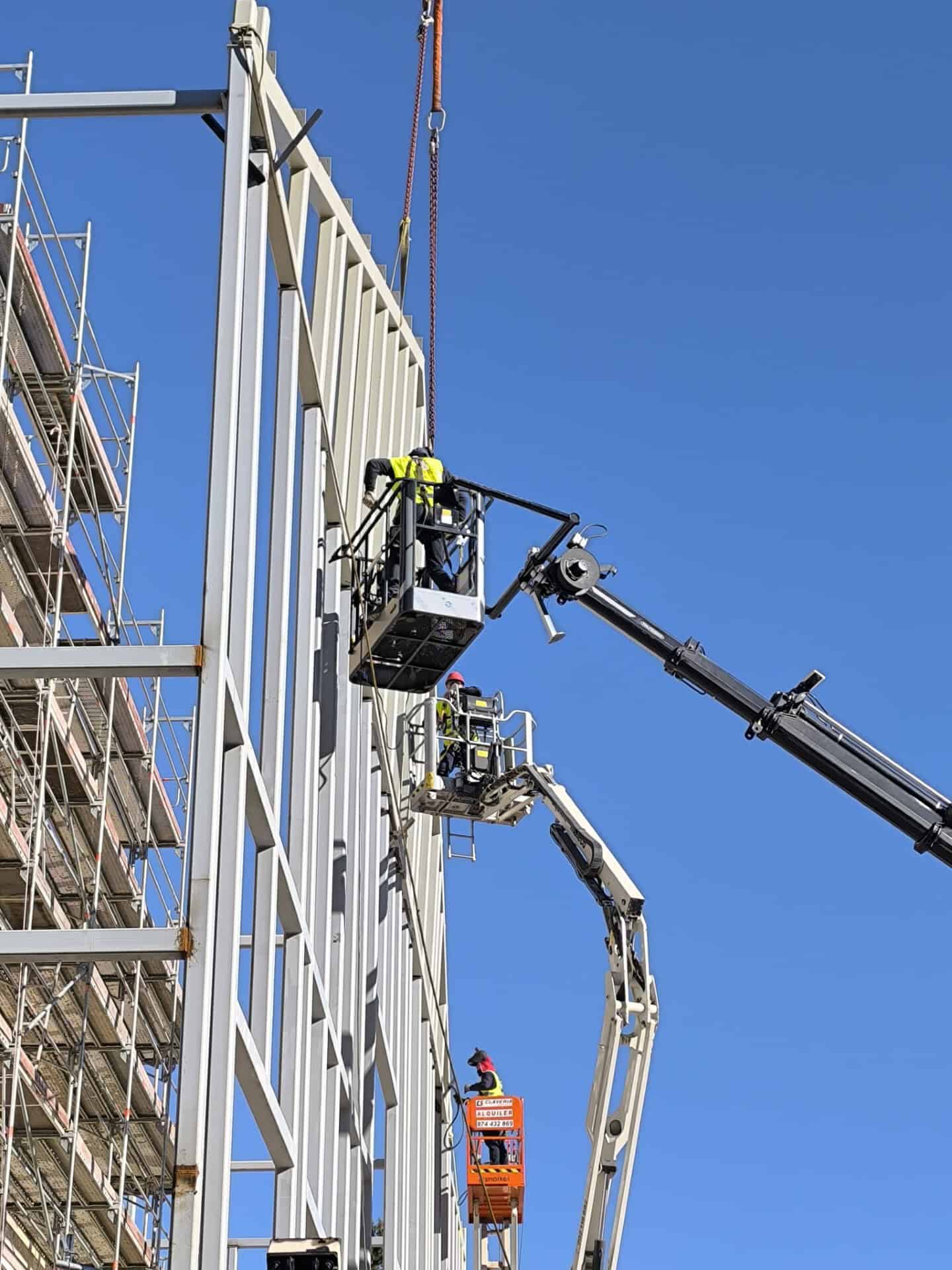

soldaduras in situ, con la ayuda de una auto grúa de 80 Tn. - Fase 5: Colocación de barandillas en todo el perímetro.
- Fase 6: Colocación de estructura fachada atrio sur (zona del parque)

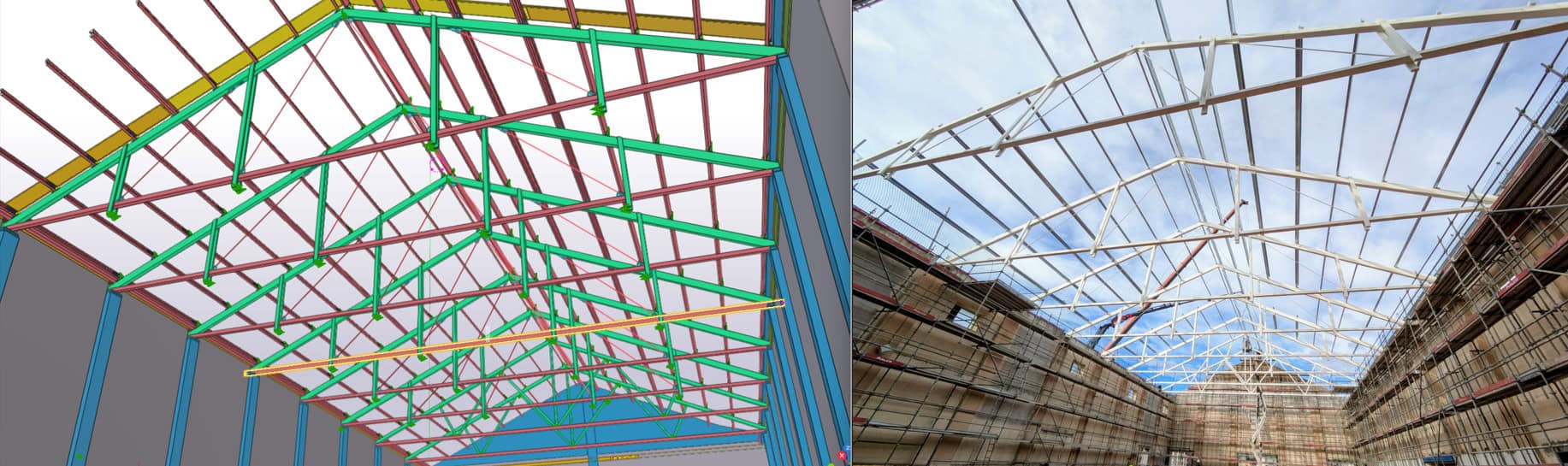

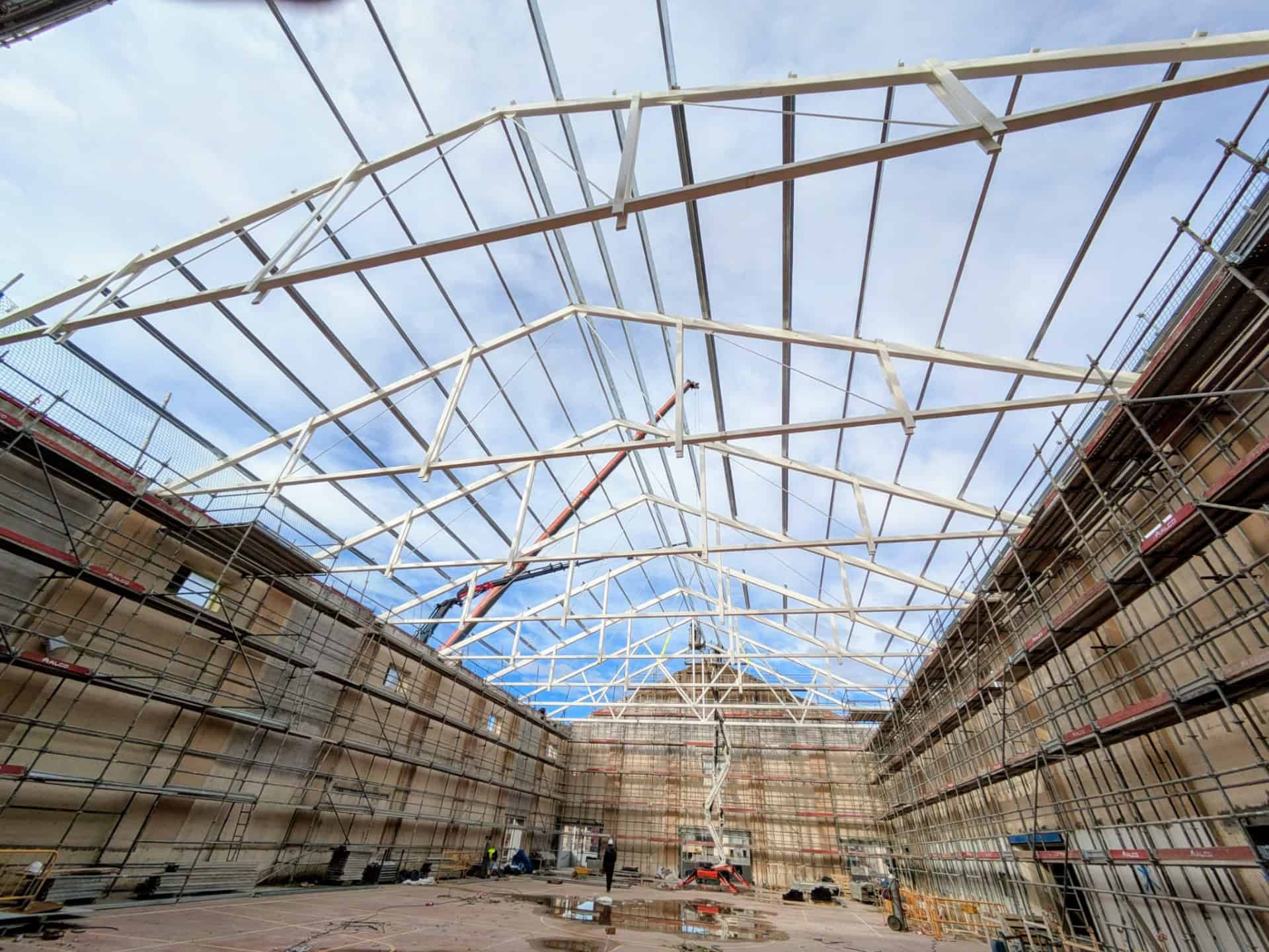

- Fase 7: Colocación de cerchas y correas para nueva cubierta.
- Fase 8: Colocación de rampa acceso para vehículos en el lado norte (zona
supermercado)
Gracias a nuestro equipo especializado y nuestra experiencia en el sector, hemos
logrado cumplir con los exigentes estándares de calidad que este proyecto requería.
